Коллеги, разобрал новую волну ППРФ по приборам учёта (ПУ).
Коротко и по существу:

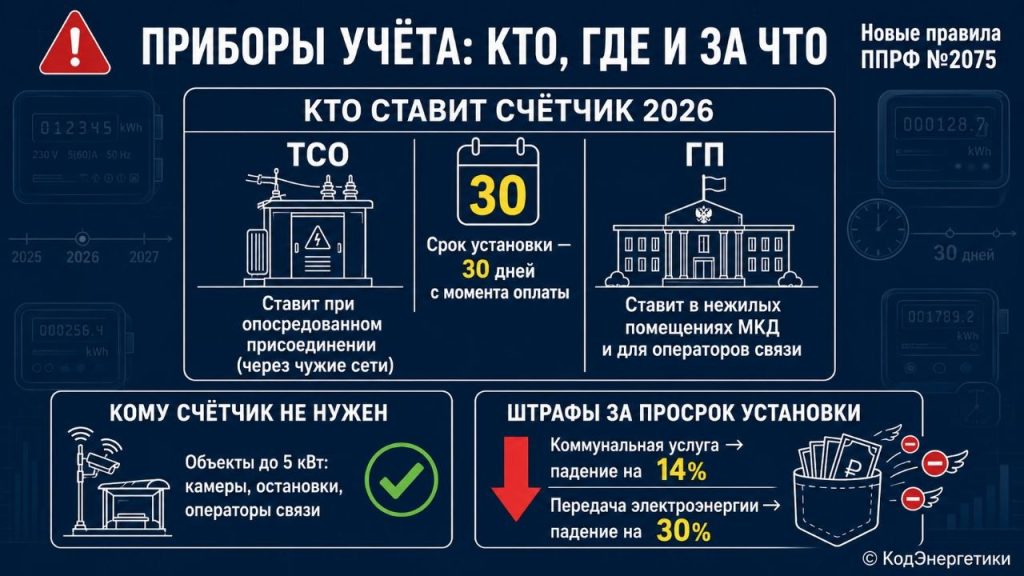

🎯 Главный документ — ППРФ №2075 (с 19.12.2025)
🔸 Опосредованное присоединение: ТСО обязана поставить ПУ за 30 дней после оплаты по ставке С8. Эксплуатация — тоже на ТСО.
🔸 Нежилое в МКД: при новом ТП ПУ не нужен. Если нужен — ставит ГП за 30 дней (тоже С8)
🔸 Санкции (с 01.01.2026): не поставили ПУ? Коммуналка падает на 14%, услуги по передаче — на 30%. Это уже деньги.
🔸 Исключения: объекты до 5 кВт (камеры, остановки, связь) — ПУ не требуется.
Наконец то официально утвердили ☺️
Можно расчеты делать по графику использования мощности, а то не все ТСО в регионах это поддерживали (на примере личных кейсов)
💰 ППРФ №488 — сколько стоит?
Утвердили Укрупнённые нормативы цен (УНЦ):
- Однофазный ПУ — от 41 т.р.
- Трёхфазный — от 48 т.р.
- ИВКЭ (измерительный комплекс) — 325 т.р.
В региональном тарифе другая цена 🤔 наверное с нового года увидим изменения…
📡 ППРФ №1055 — для операторов связи в МКД
Хотите платить по ПУ, а не по нормативу? Уведомите ГП. Он обязан поставить ПУ за 30 дней.
P.s. что-то я не уверен, что при большом объеме ГП вывезет… по любому есть где-то подводный камень🤔
✍️ ППРФ №1701 — упрощение
Для заявителей до 670 кВт акт допуска ПУ теперь подписывает только ТСО. ГП не привлекается.
Ну не знаю…что это изменило по факту? 🤷♂️
⚠️ ППРФ №103 (4-я категория надёжности)
Косвенно влияет: требования к ПУ остаются, но длительные перерывы — допустимы. Обязанность по установке/эксплуатации ПУ — всё так же на ТСО/ГП.
💡 Итог:
Сроки — 30 дней.
Ставка — С8.
Санкции — реальные. Исключения — до 5 кВт.
👇 Полезный разбор? Ставь палец вверх 👍, это мотивирует копать глубже.
